一年之計在于春,項目咨詢公司認真貫徹落實集團黨委會(huì )議精神,緊扣2024年“提質增效年”“合規管理年”主題,搶抓春季施工有利時機,鎖定關鍵節點目標,爭分奪秒推進工程建設,一步一個腳印把項目建設“施工圖”轉化成“實景圖”。
項目公司鹽北區域分公司

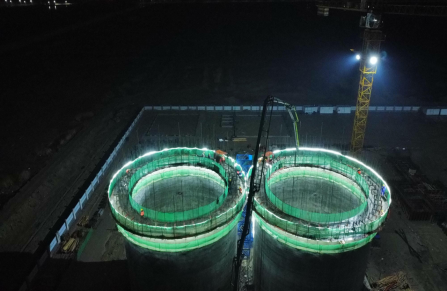

鹽北區域分公司代管項目現場一片繁榮景象。濱海港區倉儲物流項目首組A5、A6淺圓倉經過7個晝夜連續奮戰,倉壁結構順利封頂;海河聯運施工圖完成設計變更手續,該項目進入全面建設階段,為下半年完成全部施工任務提供了堅實保障。響水港區小蟒牛作業區碼頭二期工程(1#-3#泊位)真空預壓地基處理工程排水板正式開工;現代產業園基礎工程完成,上部結構施工正有條不紊地進行。下一步,鹽北區域分公司將深化項目?jì)群斯芾?,聚焦項目成本控制主線,兩手托起代管項目安全和質量管理。
?
項目公司鹽中區域分公司

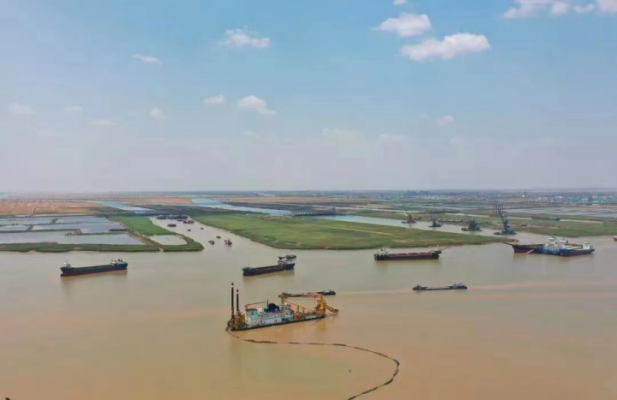

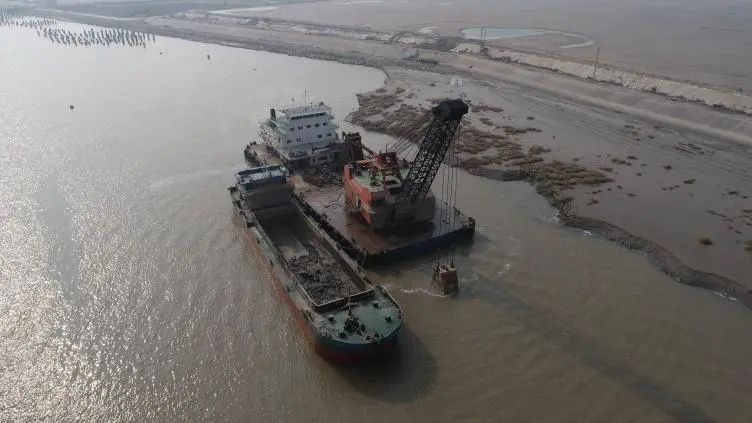

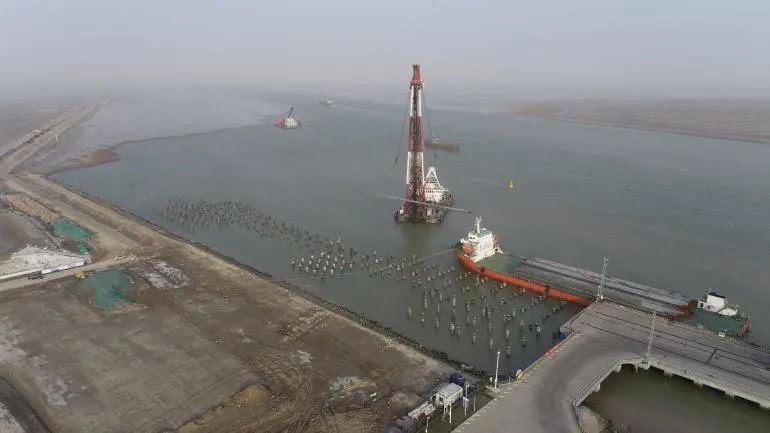

通用碼頭四期項目已完成一階段港池疏浚、抽水清淤及土方回填;陸域強夯累計完成50%;預制構件累計完成32.7%;水上沉樁累計完成62.30%,完成總進度的20.63%。通用碼頭五期項目正嚴格按照投資計劃,穩步推進一階段港池疏浚,目前已累計完成疏浚的27%,完成總進度的6.61%。
?

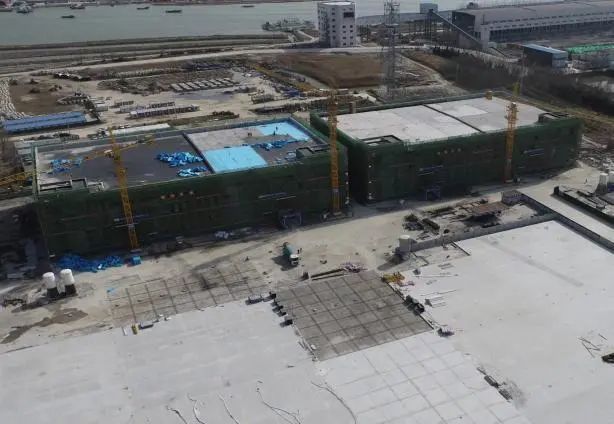

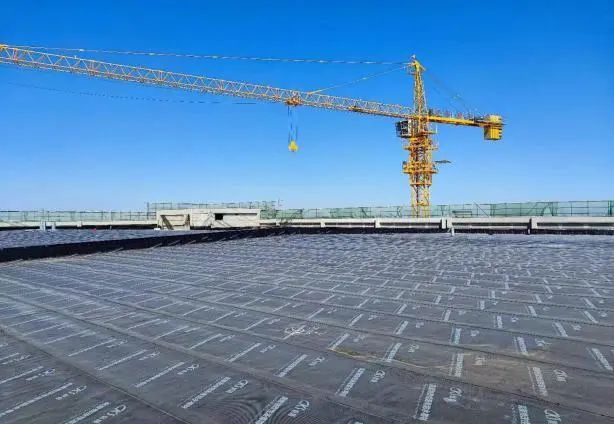

射陽港區綜合倉儲物流項目1#、2#倉庫已完成主體及二次結構施工;停車場區域第一層混凝土已全部完成澆筑、面層混凝土完成澆筑75%;墻體粉刷完成約70%,屋面防水、保溫已基本完成,消防管道安裝完成約85%,窗框安裝完成約30%,兩座沉井混凝土已澆筑完成。完成總進度的75%。主體結構驗收完成后,全面進入裝飾裝修、門窗安裝、智能化、水電消防等工程的施工。
?
項目咨詢公司鹽南區域分公司

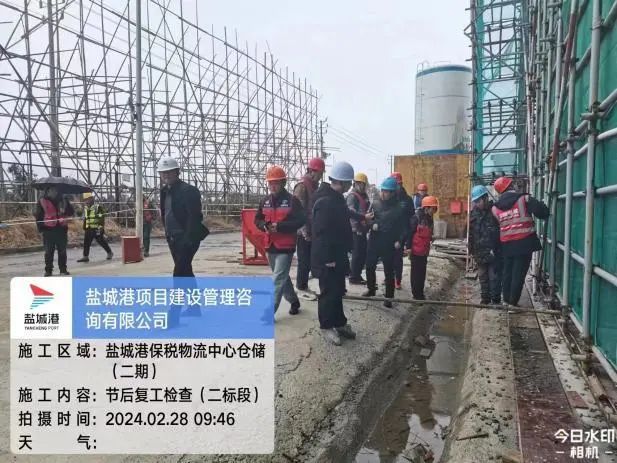

收心聚神,保持拼搏“在線”:召開節后復工復產動員會(huì ),組織現場檢查14次,查出隱患問題76條,全力推動項目復工;深耕業務,提升質量“高線”:開展項目管理人員安全教育培訓考試,組織安全生產法、工程建設等相關法律法規解讀,參與人次56人次;常抓不懈,筑牢安全“防線”:組織對區域7個在建項目現場設備設施進行安全排查,盯緊深基坑、高大模板、高處作業等關鍵部位,對各項目施工機械、混凝土養護、臨時用電檢查記錄等內業資料進行了全面檢查,確保各在建項目施工質量安全穩定可控。
?
鹽港監理分公司

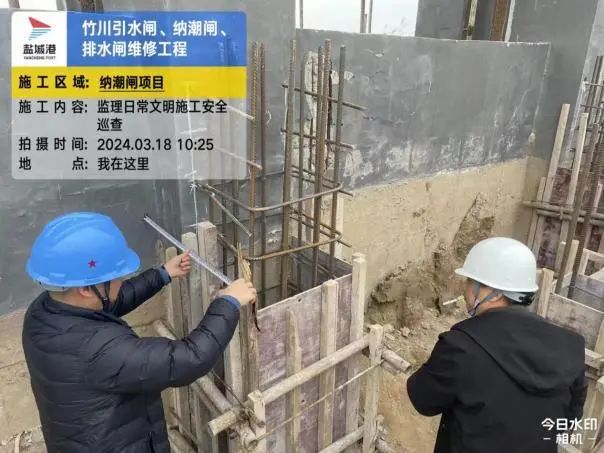

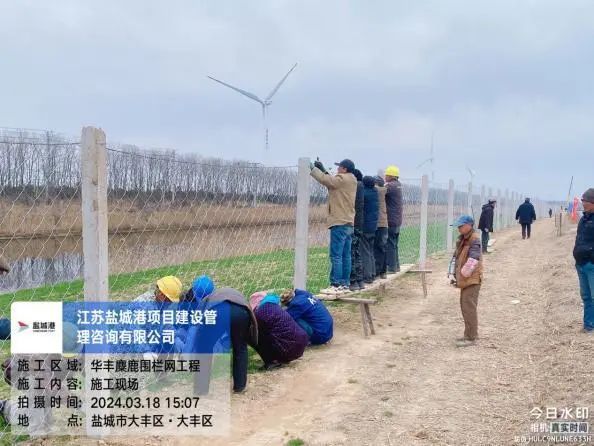

截至3月底,鹽港監理分公司市場開拓腳步不停、持續發力,成功簽訂亭湖港區集裝箱堆場塌陷維修項目,華豐農業2023年度冬春歲修項目工程,鹽農華豐公司麋鹿阻欄網項目,海昌農業2024年基礎設施歲修、場站管理用房維修裝飾、安裝車棚項目,竹川引水閘、納潮閘、排水閘除險加固工程項目,累計投資額826萬元。
?
戰鼓催征馬蹄疾,砥礪奮進正當時。項目建設團隊將繼續加大人力、機械設備投入,搶抓春季黃金施工期,堅持以質量、安全為核心導向,認真落實各項措施,按下項目建設“加速鍵”,用快干、實干、精干奏響春日施工大干“進行曲”。
